Ukraina do 2040 chce zbudowa膰 14 blok贸w j膮drowych (25 Nov 2021)

W poniedzia艂ek po uroczysto艣ci podpisania w Kijowie, pomi臋dzy Energoatomem, a ameryka艅skim Westinghouse, wst臋pnej umowy na budow臋 dw贸ch nowych blok贸w w Chmielnickiej Elektrowni J膮drowej odby艂a si臋 konferencja na kt贸rej prezes Energoatomu Petro Kotin przestawi艂 planu rozwoju energetyki j膮drowej na Ukrainie

Kraj ten, posiadaj膮cy obecnie flot臋 15 blok贸w j膮drowych, zamierza do 2040 roku wybudowa膰 14 nowych blok贸w j膮drowych do 艂膮cznej mocy zainstalowanej 24 GWe. Przypominamy, i偶 Polski Program Energetyki J膮drowej, nad kt贸rym nasz rz膮d pracuje od 2009 roku, zak艂ada w swojej ostatniej aktualizacji budow臋 do 2043 roku sze艣ciu blok贸w PWR o 艂膮cznej mocy 6-9 GW.

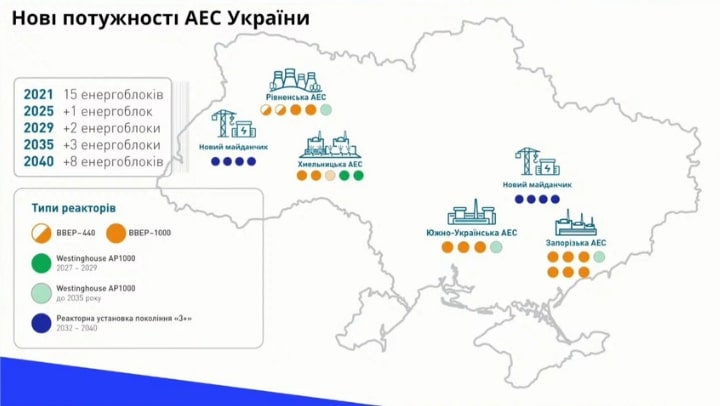

Nowe ukrai艅skie bloki b臋d膮 oddawane do eksploatacji w latach: 2025 (1 blok), w 2029 (2 bloki), w 2035 (3 bloki), 2040 (8 blok贸w). Z przedstawionych podczas konferencji informacji wynika, i偶 Energoatom w pierwszej kolejno艣ci z wykorzystaniem krajowych mo偶liwo艣ci i pomocy Westinghouse planuje doko艅czy膰 w planowanej technologii 3. blok z reaktorem WWER-1000 w Chmielnickiej Elektrowni J膮drowej.

Nast臋pnie w Chmielnickiej Elektrowni J膮drowej powstan膮 we wsp贸艂pracy z Westinghouse dwa nowe bloki AP1000. Podobne bloki do 2035 roku powstan膮 w R贸wie艅skiej Elektrowni J膮drowej, w Zaporoskiej Elektrowni J膮drowej oraz w Po艂udniowo-ukrai艅skiej Elektrowni J膮drowej (po 1 bloku AP1000).

W kolejnym etapie do 2040 roku Energoatom zamierza w zupe艂nie nowych lokalizacjach zbudowa膰 w oparciu o technologi臋 reaktor贸w III+ dwie elektrowni j膮drowe. Pierwsza z nich, sk艂adaj膮ca si臋 z czterech blok贸w zostanie zlokalizowana na zachodzie Ukrainy, w pobli偶u granicy z Polsk膮, druga, sk艂adaj膮ca si臋 r贸wnie偶 z czterech blok贸w, najprawdopodobniej powstanie na terenie niedoko艅czonej Czechry艅skiej Elektrowni J膮drowej w obwodzie czerkaskim.
